CintaQuranNews, YOKOHAMAAlhamdulillah, bagian basement sudah hampir sempurna, dan saat ini sedang progress menuju pengerjaan lantai 1.



Menurut Arif Junaedi (Pengasuh Masjid As Sholihin Yokohama) proses pembangunannya begitu lancar, hal tersebut diungkapkannya, saat memantau pembangunan terkini pada Jumat,  15 Agustus 2025, yaitu pembangunan bagian basement.



Sunemoto-San, mandor konstruksi Masjid As-Sholihin Yokohama saat bekerja memantau progres pembangunan, yang tampak mengecek bagian-bagiannya dengan detail, juga menyampaikan hal yang sama bahwa progress pembangunan berjalan lancar sesuai dengan timeline yang sudah direncanakan.



“Insya Allah sekitar bulan November 2025, akan terlihat struktur bangunan masjidnya,” tutur Arif Junaedi.



Berikut Rincian Jadwal Proses Pembangunan Masjid As Sholihin Yokohama:



•  4 Agustus 2025 (Senin):

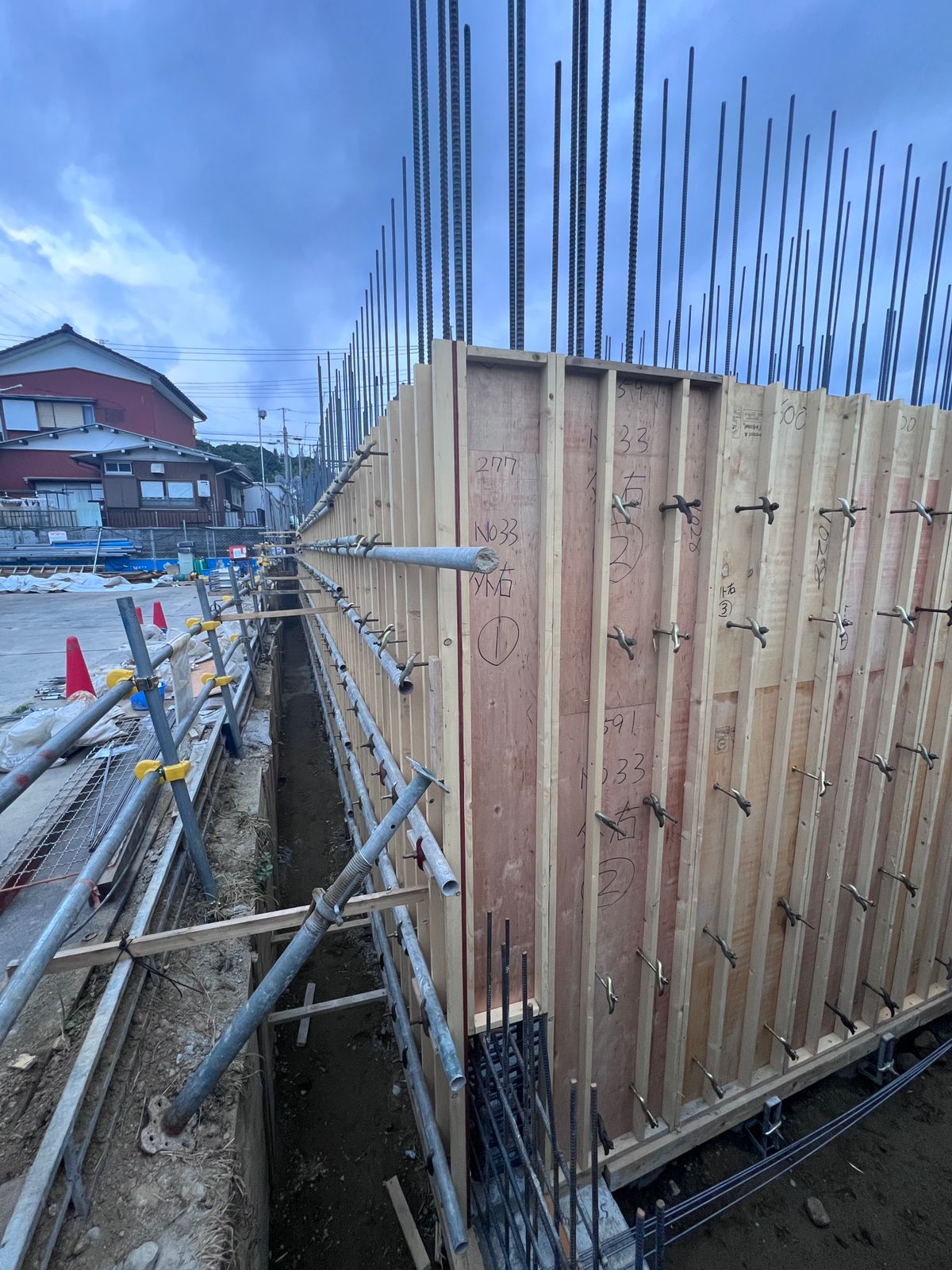

Pemasangan cetakan (bekisting) dinding lantai B1 (basement 1).



•  5 Agustus 2025 (Selasa)

Pekerjaan sama seperti hari sebelumnya.



•  6 Agustus 2025 (Rabu)

Pekerjaan sama seperti sebelumnya + penentuan posisi “sleeve” (lubang untuk pipa/kabel).



•  7 Agustus 2025 (Kamis)

Pemasangan tulangan (besi) dinding B1 + pemasangan cetakan (bekisting).



•  8–9 Agustus 2025 (Jumat–Sabtu)

Pekerjaan sama seperti hari sebelumnya.



Jazakumullahu ahsanal jaza sahabat Cinta Quran, semoga Allah meridhai setiap wakaf dan perjuangan yang kita lakukan.
